[PEDIEN] 수급조절용 공공토지 비축 5000억원은 이름은 낯설지만, 뜯어보면 한국 주택공급 정책의 문법이 바뀌는 신호다.
국토교통부와 한국토지주택공사(LH)는 지난 8일 수도권 유휴부지 5000억원어치를 미리 사두는 첫 공모를 띄웠다.
본지가 국토부·LH 공모 공고와 과거 공공토지비축 종합계획, 토지은행 누적 실적을 교차 분석한 결과, 이번 조치의 핵심은 '5000억'이라는 숫자가 아니라 정부가 완성된 아파트나 다 짜인 택지지구가 아니라 아직 손대지 않은 '땅'부터 선제적으로 확보하겠다고 방향을 튼 데 있었다.
그리고 같은 지표를 두고도 승인·집행·공급 가운데 어느 잣대로 재느냐에 따라 규모가 크게 엇갈린다는 사실 역시 이번 분석에서 또렷하게 드러났다.
먼저 사실관계부터 정리하자.
국토부와 LH가 밝힌 이번 사업의 매입 규모는 5000억원이다.
대상은 신청일 기준 수도권, 즉 서울·경기·인천 안에서 공동주택 건설이 가능한 3300제곱미터 이상의 토지다.
건축물이 이미 서 있는 땅, 근저당권이나 압류가 걸린 땅, 취득이나 이용이 제한되는 농지·임야는 대상에서 빠진다.
일정은 사전 컨설팅을 거쳐 매각 신청 접수를 한 달가량 받고, 연내에 적격 여부를 가린 뒤 2027년 2월 계약 체결로 마무리하는 구조다.
정부가 돈을 다 준비했다고 해서 당장 땅 주인이 바뀌는 게 아니라, 최소 반년 가까운 심사 절차가 앞에 놓여 있다는 뜻이다.
주목할 대목은 '수급조절용'이라는 꼬리표다.

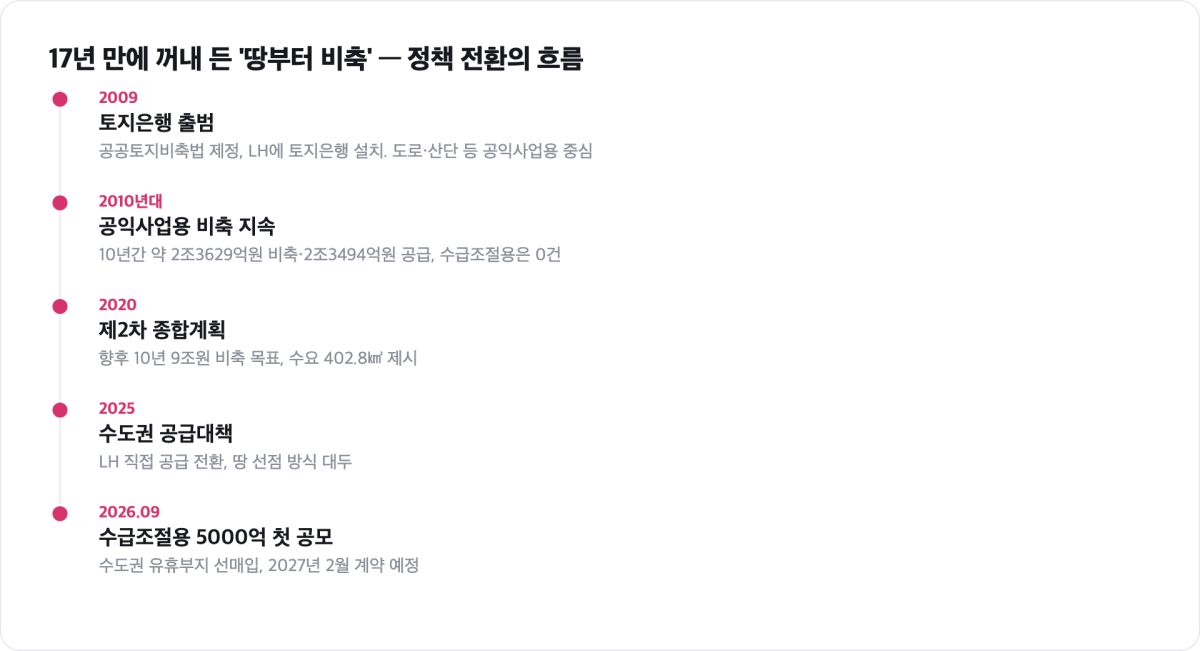

공공토지 비축제도, 이른바 토지은행은 2009년 관련 법 제정과 함께 LH 안에 설치됐다.
그러나 지난 17년 동안 이 제도가 실제로 사들인 땅은 도로·산업단지·철도 같은 공익사업에 쓸 용지가 대부분이었다.
시장 안정 자체를 목적으로 삼는 '수급조절용' 매입이 집행되는 것은 제도 도입 이후 이번이 처음이다.
제도의 설계도 안에는 오래전부터 그려져 있었지만, 실제로 삽을 뜬 적은 없던 기능을 17년 만에 꺼내 든 셈이다.
이 지점이 이번 5000억원을 단순한 예산 항목이 아니라 정책 전환의 상징으로 읽어야 하는 이유다.
수급조절용 공공토지 비축 5000억이란 무엇인가
배경에는 지난해 정부가 내놓은 수도권 주택공급 확대 방안이 깔려 있다.
정부는 향후 5년간 수도권을 중심으로 대규모 물량을 착공하겠다는 목표를 제시했고, 여기서 LH의 역할을 근본적으로 바꿨다.
과거에는 공공이 조성한 택지를 민간 건설사에 팔면, 건설사가 경기가 나쁠 때 땅만 사두고 착공은 미루는 일이 반복됐다.
이번에는 LH가 땅을 팔지 않고 직접 공급 주체로 나서 착공까지 책임지는 구조로 손질했다.
완성 단계의 건물이나 다 짜인 지구가 아니라, 그 앞 단계인 '땅' 자체를 시장이 과열되기 전에 확보해 두려는 발상이 여기서 나왔다.
본지가 확인한 바로는 이 방식은 두 가지 시간표를 압축하려는 시도다.
하나는 물리적 시간이다.
정부와 업계 설명을 종합하면 신도시 같은 대규모 택지는 지구 지정부터 보상까지 절차만 3년 8개월가량 걸린다.
이미 개발이 가능한 상태의 유휴부지를 곧바로 사두면 이 앞단을 통째로 건너뛸 수 있다.
다른 하나는 가격의 시간이다.
지가가 오르기 전에 미리 사두는 것이 토지은행 제도의 원래 취지인 만큼, 시장이 달아오르기 전에 실탄을 확보해 두겠다는 계산이 담겼다.
다만 이 셈법에는 곧바로 반론이 붙는다.
전문가들은 입지와 가격의 딜레마를 지적한다.
입지가 괜찮은 땅은 값이 비쌀 수밖에 없고, 값이 비싸면 5000억원이라는 한정된 재원으로는 매입 자체가 여의찮아진다는 것이다.
게다가 현행 규정상 LH는 감정평가액을 초과해 땅을 살 수 없다.
감정평가사 두 명의 평가액을 산술평균해 값을 정하는 구조여서, 팔려는 사람이 더 높은 값을 원하면 협상의 여지가 좁다.
좋은 땅을 원하는 목표와 감정가 상한이라는 제약이 정면으로 부딪히는 셈이다.
같은 '토지은행 실적'이 출처마다 다른 이유
여기서부터가 이번 분석의 본론이다.
'토지은행이 그동안 땅을 얼마나 사뒀나'라는 단순해 보이는 질문에, 자료마다 답이 다르게 나온다.
본지가 국토부 발표와 종합계획, 기관 실적 자료를 나란히 놓고 본 결과, 격차는 착시가 아니라 무엇을 '실적'으로 세느냐의 정의 차이에서 비롯됐다.
첫째, 시점의 문제다.

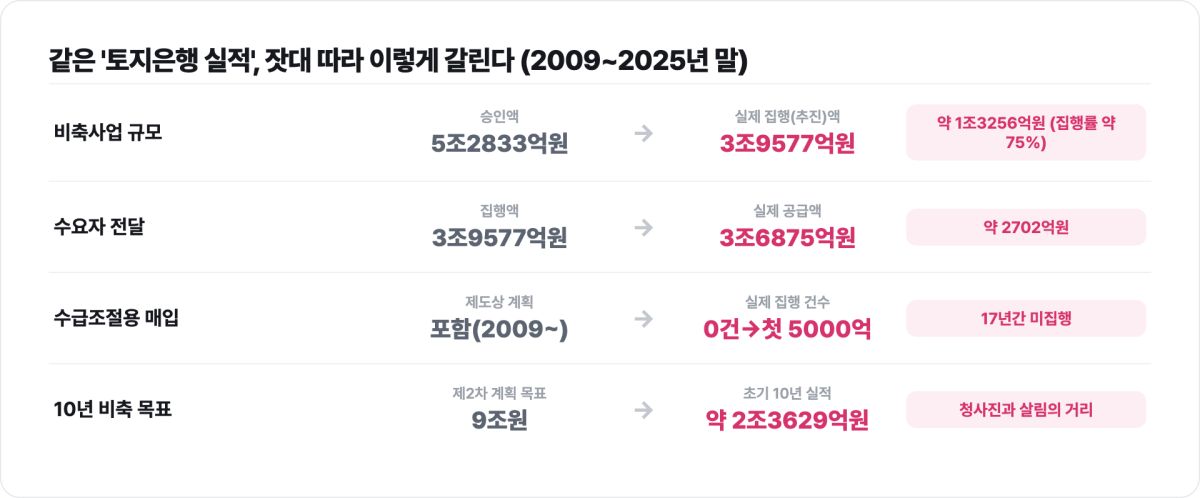

제도 도입 초기 10년(2009~2019년)만 떼어 보면 비축 규모는 약 2조3629억원, 공급은 약 2조3494억원이었다.
반면 2009년부터 지난해 말까지로 기간을 늘리면 승인 규모는 86개 사업 5조2833억원으로 불어난다.
같은 '토지은행 실적'이라도 어느 구간을 끊느냐에 따라 두 배 넘게 벌어진다.
둘째, 그리고 더 중요한 것이 단계의 문제다.
승인·집행·공급은 전혀 다른 숫자다. 2009년부터 지난해 말까지 승인받은 비축사업은 5조2833억원 규모지만, 이 가운데 실제로 추진(집행)된 것은 3조9577억원으로 약 75% 수준이다.
다시 이 중 사업자에게 실제로 공급된 규모는 3조6875억원이다.
승인은 '하기로 한 것', 집행은 '돈이 실제로 나간 것', 공급은 '수요자 손에 넘어간 것'이다.
세 숫자를 뭉뚱그려 인용하면 실적은 부풀거나 쪼그라든다.
셋째, 계획과 실행의 격차다. 정부는 제2차 공공토지비축 종합계획에서 향후 10년간 9조원 규모를 비축하겠다고 제시한 바 있다. 계획상 수요는 총 402.8제곱킬로미터에 달했다. 그러나 앞서 본 누적 집행액과 비교하면 청사진과 실제 살림 사이의 거리가 상당하다. 특히 수급조절용 매입은 계획서에는 담겨 있었지만 17년간 집행 사례가 0건이었다. 제도상 존재와 현실의 집행이 이번에야 처음으로 맞물린 것이다. 같은 지표가 출처마다 달라 보이는 진짜 이유는 통계 오류가 아니라, 승인·집행·공급·계획이라는 서로 다른 층위를 하나의 '실적'이라는 단어가 뭉개고 있기 때문이다.

다른 나라의 토지 비축과 비교하면
선제적 토지 비축은 한국만의 실험이 아니다.
다만 각국이 서 있는 출발선이 다르다.
싱가포르는 국가가 국토의 대부분을 보유한 사실상 국유지 기반 국가로 통한다.
정부가 개발이 필요할 때 계획에 맞춰 토지를 풀고, 주택개발청이 공급을 도맡는다.
처음부터 땅을 쥐고 있으니 '미리 사둔다'는 개념 자체가 다르다.
한국이 이제 유휴부지 5000억원어치를 시범적으로 사보는 단계라는 점과 대비된다.
네덜란드는 지방정부가 개발 예정지를 미리 매입해 기반시설을 깔고 되파는 적극적 토지정책의 오랜 전통을 가진 나라다.
이 방식은 개���이익을 공공이 환수한다는 장점이 있지만, 부동산 경기가 꺾이면 지자체가 사둔 땅의 손실을 떠안는 위험도 함께 안고 있음이 2008년 금융위기 이후 드러났다.
'미리 사두는' 전략의 빛과 그림자를 동시에 보여주는 사례다.
독일은 지자체가 장기적 관점에서 토지를 비축하는 이른바 토지 선매 전통이 강하고, 스웨덴 스톡홀름은 시가 오래전부터 광범위한 시유지를 확보해 임대 방식으로 개발을 통제해 왔다.
세 나라를 관통하는 교훈은 분명하다.
토지 비축은 '싸게 미리 사서 시장을 안정시킨다'는 이상과 '경기가 꺾이면 재고와 이자 부담을 공공이 진다'는 현실 사이의 줄타기라는 점이다.
한국의 이번 5000억원 역시 정부 재정이 아니라 LH 공사채 발행에 기대는 구조다.
LH의 대규모 채권 발행이 시중 자금을 빨아들일 수 있다는 우려가 금융투자업계에서 나오는 배경이다.
재원의 성격이 다르면 위험의 성격도 달라진다.
본지 분석의 결론은 이렇게 요약된다.
첫째, 이번 조치의 본질은 규모가 아니라 순서의 전환이다.
'건물 완공'에서 '땅 선점'으로 공급의 진입점을 앞당긴 것이 5000억원이라는 숫자보다 훨씬 큰 변화다.
둘째, 토지은행 실적을 둘러싼 숫자 혼선은 정보의 부족이 아니라 정의의 부재에서 온다.
승인·집행·공급을 구분하지 않는 인용은 정책 평가 자체를 왜곡한다.
셋째, 5000억원은 첫 단추일 뿐 성패를 가르는 것은 '얼마를 배정했나'가 아니라 '감정가 상한 안에서 쓸 만한 입지를 실제로 얼마나 계약했나'다.
넷째, 재원이 공사채인 이상 이 사업의 지속성은 부동산 경기와 LH 재무 건전성이라는 외부 변수에 묶여 있다.

정책적 함의도 같은 자리에서 나온다.
정부가 앞으로 실적을 발표할 때는 승인액·집행액·실공급액을 한 표에 나란히 제시해 숫자의 층위를 분명히 밝혀야 한다.
그래야 '토지은행이 부진하다'거나 '순조롭다'는 상반된 평가가 같은 데이터에서 동시에 튀어나오는 일을 막을 수 있다.
취약한 실수요자 관점에서도 짚을 게 있다.
선제 비축이 실제 공급으로 이어지기까지는 계약, 인허가, 착공, 준공이라는 긴 사슬이 남아 있어, 당장의 전월세 시장 부담을 덜어주는 효과로 곧장 연결된다고 기대하기는 이르다.
시장에 주는 메시지는 분명하되, 체감 효과는 시차를 두고 나타날 공산이 크다.
결국 이번 5000억원은 방향의 선언이자 실험의 첫 회차로 보는 것이 정확하다.
검증 노트
본 기사는 2026년 9월 14일 기준으로 작성됐다.
국토교통부·LH의 2026년도 수급조절용 공공토지 비축 매입 공모 공고(매입 규모 5000억원, 수도권 3300제곱미터 이상, 2027년 2월 계약 예정), 2009~2025년 말 누적 비축 실적(승인 86개 사업 5조2833억원, 집행 3조9577억원·약 75%, 공급 3조6875억원), 제도 도입 초기 10년 실적(비축 약 2조3629억원·공급 약 2조3494억원), 제2차 공공토지비축 종합계획(향후 10년 9조원, 수요 402.8제곱킬로미터), 지난해 수도권 주택공급 확대 방안(LH 직접 공급 전환)을 1차·2차 자료로 교차 확인했다.
수급조절용 매입이 제도 도입 이후 처음이라는 점, 재원이 LH 공사채라는 점, 감정평가 상한 규정, 보상 절차 약 3년 8개월 소요는 정부 발표와 복수 보도에서 일치했다.
국제 비교는 널리 알려진 각국 토지정책의 통설에 근거했으며 구체 수치는 개별 시점에 따라 달라질 수 있어 범위·정성 서술로 처리했다.
기사 verdict: VERIFIED.
