[PEDIEN] 데이터센터 지방분산의 경제성 장벽은 전기요금 몇 푼의 문제가 아니라, 수요지에서 멀어질수록 눈덩이처럼 불어나는 회선요금과 물류·인력 비용의 총합이라는 것이 본지 분석의 결론이다.

정부가 비수도권 이전 기업에 시설부담금을 절반으로 깎아 주고 예비전력요금까지 면제하기로 했지만, 정작 기업의 손익계산서에서 훨씬 큰 항목은 따로 있다.

본지가 산업통상자원부·한국전력·국회 통과 법령과 업계 추계를 교차 분석한 결과, 40메가와트(MW)급 데이터센터 한 곳이 수도권에서 약 100㎞ 떨어진 지방으로 옮기면 회선요금만 해마다 50억원가량 늘어난다.

반면 정부가 내건 대표 인센티브인 배전망 시설부담금 50% 할인은 대개 한 번 내는 초기 공사비 성격이 강하다.

매년 나가는 돈과 한 번 아끼는 돈을 맞대 놓으면, 지방 이전이 왜 지지부진한지가 숫자로 드러난다.

데이터센터 지방분산 경제성 장벽이란

먼저 용어부터 정리하자.

데이터센터 지방분산 경제성 장벽이란, 수도권 전력망 포화를 풀기 위해 데이터센터를 비수도권으로 옮기려 할 때 기업이 마주하는 추가 비용의 총량을 말한다.

크게 세 갈래다.

첫째는 전력을 끌어오는 회선(전용선) 비용, 둘째는 데이터가 최종 이용자에게 도달하기까지의 지연과 통신 비용, 셋째는 입주 기업 유치·전문 인력 확보·유지보수 같은 운영 여건이다.

전기요금이 지방에서 더 싸다 해도 이 세 갈래에서 새는 돈이 그 절감분을 넘어서면 이전 유인이 사라진다.

정부 정책이 주로 전기요금과 초기 부담금에 초점을 맞춘 사이, 기업의 실제 부담은 다른 곳에 쌓여 있었다는 뜻이다.

왜 지금 이 문제가 뜨거운가.

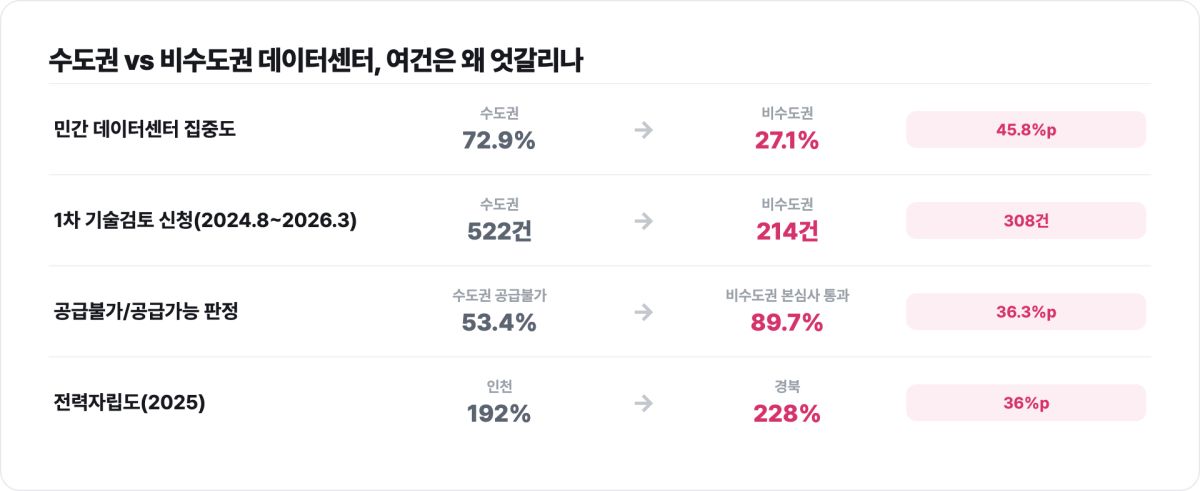

수도권 전력망이 사실상 한계에 다다랐기 때문이다.

한전이 2024년 8월부터 2026년 3월까지 접수한 데이터센터 1차 기술검토 736건 가운데 522건, 약 71%가 수도권에 몰렸고, 그중 279건(53.4%)이 '공급 불가' 판정을 받았다.

같은 기간 비수도권은 214건 신청에 187건이 공급 가능 판정을 받았고 본심사 통과율도 89.7%에 달했다.

수도권은 짓고 싶어도 전기를 못 주고, 지방은 여유가 있어도 기업이 안 간다.

이 엇박자가 지방분산 논쟁의 핵심이다.

데이터센터 수도권 집중 비율은…다른 나라와 비교하면

수치부터 보자.

민간 데이터센터의 72.9%가 수도권에 집중돼 있다는 것이 업계와 관계기관이 공유하는 대표값이다.

전력 기준으로 보면 쏠림은 더 심하다.

국내 데이터센터 전체 전력수요 가운데 약 70%가 수도권에서 발생했고, 앞으로가 더 문제다.

한때 2029년까지 신설이 계획된 데이터센터의 86%가량이 서울·경기·인천에 몰려 있었다는 집계가 나왔을 정도다.

제12차 전력수급기본계획 논의 과정에서는 2030년까지 전력 공급을 희망하는 신규 데이터센터의 합산 필요 전력이 9기가와트(GW)를 넘어, 현재 운영 중인 전체 수전용량의 네 배를 웃돈다는 추계가 제시됐다.

지금 수도권 계통으로는 물리적으로 감당이 안 되는 규모다.

해외는 어떤가.

이 대목에서 자주 인용되는 곳이 아일랜드 더블린이다.

더블린은 유럽 2위 데이터센터 시장으로 2025년 중반 기준 약 1,150MW가 돌아가고, 2024년에는 데이터센터가 아일랜드 전체 계량 전력소비의 22%를 차지했다.

감당이 안 되자 규제당국은 2021년 사실상 신규 계통연결을 멈추는 조치를 취했다.

그러다 2025년 12월 이 빗장을 풀되, 신규 연결 기업에 연간 전력수요의 80%가량을 자국 내 재생에너지로 스스로 조달하라는 조건을 붙였다.

규제가 투자 지형을 바꾸자 자본은 그리드 여유가 있는 스페인 마드리드·아라곤, 폴란드 바르샤바, 그리고 노르웨이·스웨덴·핀란드 등 북유럽으로 흘러갔다.

값싼 전기와 넉넉한 땅, 서늘한 기후가 지방분산을 밀어준 사례다.

미국도 비슷한 궤적을 그린다.

버지니아 북부의 이른바 '데이터센터 골목'은 세계 최대 밀집지로 꼽히지만, 여기도 전력·용수 부하가 한계에 이르자 오하이오·아이오와·조지아 등으로 신규 투자가 번지고 있다.

이들 지역은 세제 감면과 저렴한 전력, 넓은 부지를 앞세워 유치 경쟁을 벌인다.

한국과 결정적으로 다른 점은, 미국·북유럽의 분산은 '전기값이 싸고 땅이 넓어서'라는 순수한 경제 논리로 굴러간다는 것이다.

반대로 한국은 수요지인 수도권과 공급 여유지인 지방 사이의 거리가 곧바로 회선요금이라는 무거운 청구서로 돌아온다.

좁은 국토에 수요가 극단적으로 몰린 구조 자체가 다른 나라와 다른 것이다.

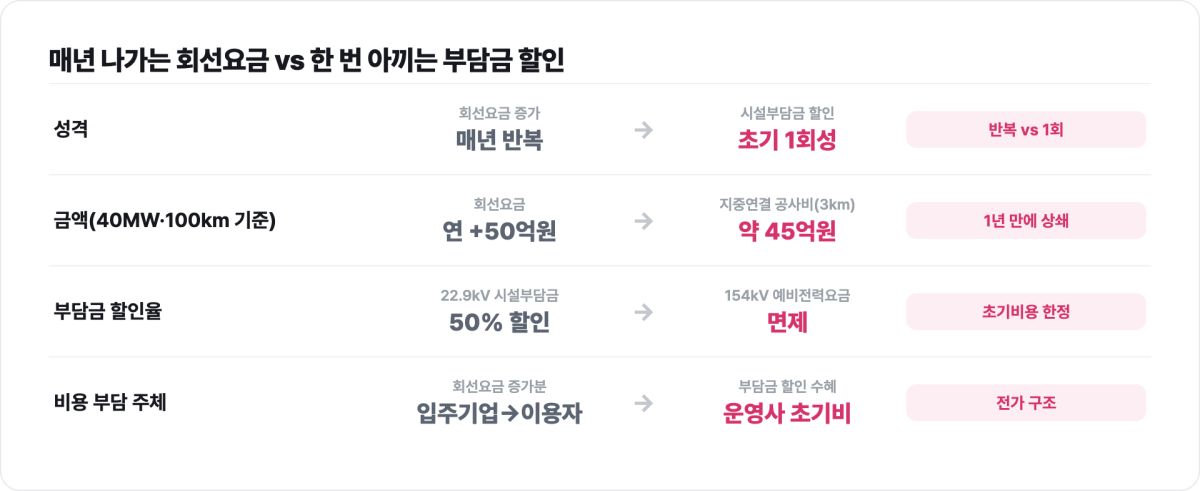

회선요금 연 50억 vs 부담금 50% 할인, 어느 쪽이 큰가

본지 분석의 첫 번째 명제는 이렇다.

정부 인센티브의 무게중심과 기업 부담의 무게중심이 어긋나 있다.

정부가 내건 대표 카드는 22.9킬로볼트(㎸) 배전망에 연결할 때 케이블·개폐기 등 시설부담금을 50% 깎아 주고, 154㎸ 대용량 연결 시 예비전력요금(비상선로 사용료)을 면제해 주는 것이다.

여기에 지방투자촉진보조금을 통한 설비보조금 3~24%, 입지보조금 9~50%, 건폐율·용적률 완화와 인허가 간소화가 더해진다.

문제는 이들 상당수가 '초기 1회성' 지원이라는 데 있다.

국내에서 데이터센터를 지을 때 평균 3㎞를 지중으로 연결하는 공사비가 약 45억원인데, 부담금 50% 할인은 바로 이 한 번의 공사비를 깎아 주는 성격이 크다.

반면 회선요금은 매년 반복해서 나가는 돈이다. 40MW급 데이터센터가 수도권에서 100㎞ 멀어지면 회선요금이 해마다 50억원씩 불어난다는 것이 업계 추계다.

한 번 45억원을 아끼는 대신 매년 50억원을 더 물어야 한다면, 산술적으로 이전 첫해에 이미 절감분이 상쇄되고 이듬해부터는 순손실이다.

게다가 이 회선요금 증가분은 데이터센터 운영사가 아니라 입주 기업이 떠안고, 종국에는 온라인 서비스 이용자에게까지 전가될 수 있다.

본지의 결론은, 매년 나가는 비용을 매년 상쇄해 주지 못하는 1회성 인센티브로는 이 장벽을 넘기 어렵다는 것이다.

두 번째 명제.

소형화의 역설이 지방분산을 좀먹는다.

회선요금 부담을 피하려는 기업들이 대형 데이터센터를 지방에 몰아 짓기보다, 수도권 인근에 10MW 미만 소형 시설을 잘게 쪼개 늘리는 쪽을 택할 유인이 커진다.

전력계통영향평가가 10MW 이상을 규제 대상으로 삼기 때문에, 그 문턱 아래로 규모를 낮추면 규제도 피하고 수요지 근접성도 지킬 수 있다.

하지만 이렇게 쪼개진 소형 시설은 규모��� 경제를 놓쳐 단위 전력당 효율이 떨어지고, 결과적으로 에너지를 더 헤프게 쓰게 된다.

분산을 유도하려던 규제가 되레 비효율적 난립을 부추기는 역설이다.

세 번째 명제.

전기요금 지형이 바뀌면 셈법도 달라진다.

정부는 산업용 전기요금을 지역별로 나누는 지역별 차등요금제를 추진 중이며, 소관 부처는 산업용 요금을 네 개 구간으로 구분하는 방안을 공식화하고 공청회에서 구체안을 공개할 예정이다. 2025년 지역에너지통계연보 기준 전력자립도는 경북 228%, 전남 213%, 충남 207%, 인천 192%, 부산 170%, 강원 156% 순으로, 비수도권 상당수가 자기 지역 소비를 훌쩍 넘는 발전 여력을 갖고 있다.

여기에 인공지능 데이터센터(AIDC) 특별법이 2026년 5월 국회를 통과해 9개월 유예를 거쳐 2027년 2월 시행을 앞두고 있다.

요금 차등이 실제로 도입돼 지방의 전기값 이점이 수치로 확정되면, 지금까지 회선요금에 눌려 있던 경제성 저울이 조금씩 기울 여지가 있다.

다만 그 시점까지는 '전망'일 뿐, 현재로선 회선요금이 더 무겁다는 것이 본지의 판단이다.

지방분산 전망과 3단계 해법

진단이 분명하면 처방도 분명해진다.

핵심은 1회성 지원에 몰린 인센티브를 '매년 나가는 비용'을 겨냥하도록 재설계하는 일이다.

먼저 회선요금 그 자체에 손을 대야 한다.

시설부담금 할인이라는 초기 지원만으로는 매년 반복되는 50억원대 부담을 이길 수 없다.

비수도권 이전 기업에 한해 거리에 비례해 늘어나는 회선요금의 일정 부분을 여러 해에 걸쳐 지속 보전하거나, 원거리 전용선의 계통 이용료 자체를 낮추는 구조적 감면이 병행돼야 한다.

매년 새는 돈은 매년 메워 줘야 저울이 움직인다.

다음으로 회선을 짧게 만들어야 한다.

데이터센터가 수요지에서 멀어질수록 비용이 커지는 근본 이유는 전력과 데이터가 오가야 할 물리적 거리다.

그렇다면 지방에 데이터센터만 덩그러니 유치할 게 아니라, 전력자립도가 높은 지역에 데이터 수요와 인력, 연관 산업을 함께 묶는 클러스터를 조성해 '수요지 자체를 지방으로' 옮기는 접근이 필요하다.

지방 대학의 관련 학과 육성과 정주 여건 개선이 여기에 맞물려야 한다.

거리를 줄이면 회선요금이라는 장벽 자체가 낮아진다.

끝으로 규제의 문턱을 촘촘히 다듬어야 한다. 10MW라는 단일 기준선은 소형 난립이라는 우회로를 열어 준다.

규모별로 계통영향평가의 강도를 차등화하고, 소형 시설이 수도권에 잘게 쪼개져 들어서는 데 대한 관리 장치를 함께 두어야 분산의 취지가 살아난다.

지역별 차등요금제와 AIDC 특별법이라는 새 판이 깔리는 지금이, 인센티브의 무게중심을 초기 비용에서 반복 비용으로 옮길 적기다.

전망은 여기에 달렸다.

저울의 눈금을 바꾸지 않으면, 지방분산은 구호로 남고 수도권 전력망은 계속 비명을 지를 것이다.

검증 노트

본 기사는 2026년 8월 12일 기준으로 작성됐다.

수도권 집중 비율(민간 데이터센터 72.9%), 40MW급 100㎞ 이전 시 연 50억원 회선요금 증가, 3㎞ 지중 연결 공사비 약 45억원, 1차 기술검토 수도권 71%·공급불가 53.4% 등 핵심 수치는 산업통상자원부·한국전력 자료와 이를 인용한 복수 언론 보도를 교차 확인했다.

비수도권 시설부담금 50% 할인과 예비전력요금 면제, 지방투자촉진보조금(설비 3~24%·입지 9~50%), 전력계통영향평가 10MW 기준, AIDC 특별법 2026년 5월 국회 통과·2027년 2월 시행, 지역별 차등 전기요금제 추진, 2025 지역에너지통계연보 전력자립도, 제12차 전력수급기본계획의 데이터센터 필요전력 추계도 1차 자료와 발표 내용을 대조했다.

아일랜드 더블린의 신규 계통연결 제한(2021년 시행~2025년 12월 조건부 해제)과 재생에너지 자체조달 의무, 스페인·폴란드·북유럽으로의 투자 이동은 규제기관·현지 보도를 확인했다.

미래 시점의 요금·정책 효과는 '전망'과 '추정'으로 명시했다.

기사 verdict: VERIFIED(1차 자료 교차 확인).

편집국
